Khoan Cấy Thép Sàn D10 Bịt Ô Giếng Trời Tại Vinhomes Green Bay
Thi công khoan cấy thép sàn D10 là một trong những công việc thường gặp khi cải tạo, bổ sung hoặc bịt các ô sàn tại công trình. Mới đây, bên em thực hiện hạng mục khoan cấy thép D10 bịt ô giếng trời tại Vinhomes Green Bay – Mễ Trì, Hà Nội, sử dụng keo cấy thép Bossong BCR300 V-Plus Tropical nhập khẩu Italy.
Đối với hạng mục này, thép sàn mới cần được liên kết chắc chắn với kết cấu bê tông hiện hữu trước khi tiến hành đan thép và đổ bê tông hoàn thiện.
Khoan cấy thép sàn D10 bằng keo Bossong BCR300
Tại công trình, bên em sử dụng thép sàn D10, tiến hành khoan lỗ khoảng D12–D14, chiều sâu neo L100 mm theo yêu cầu thiết kế và điều kiện thực tế của kết cấu.
Thông số đường kính và chiều sâu lỗ khoan cần được xác định phù hợp với thiết kế, loại thép sử dụng và yêu cầu liên kết. Không nên tự ý thay đổi thông số khi chưa kiểm tra kết cấu.
Sau khi khoan, công đoạn vệ sinh lỗ khoan được thực hiện kỹ nhằm loại bỏ bụi và mạt xi măng bám bên trong thành lỗ.
.jpg)

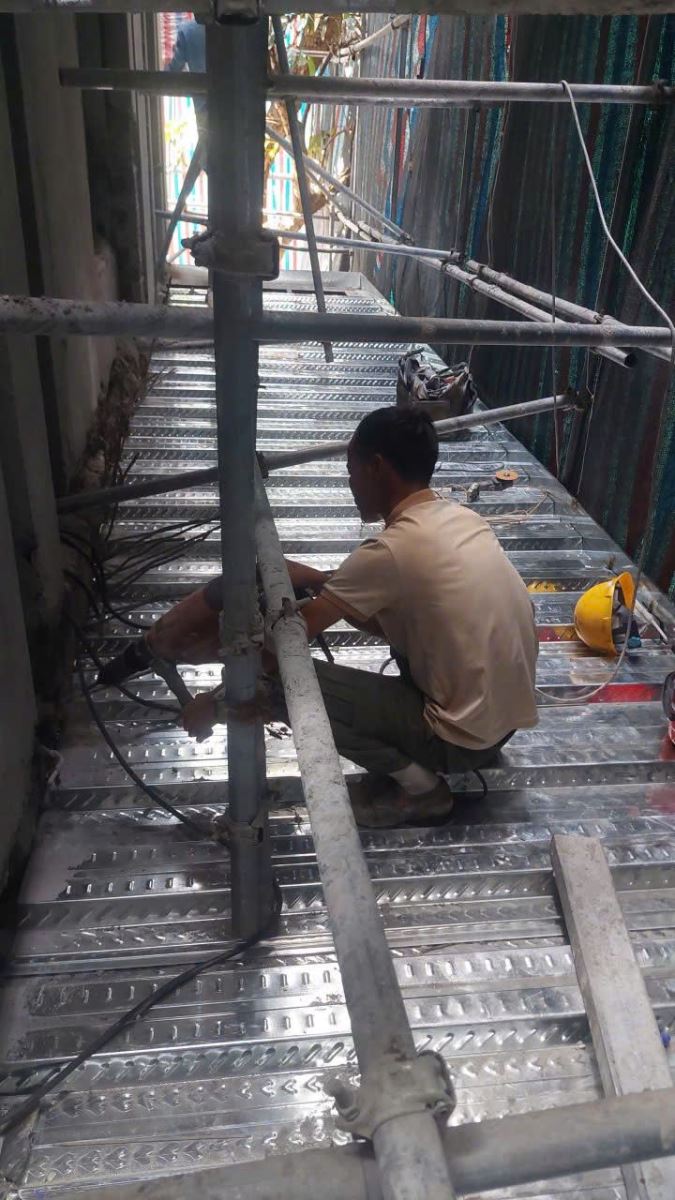

Thi công khoan cấy thép sàn bằng Keo Bossong BCR300 V-Plus Tropical chính hãng
Quy trình khoan cấy thép D10
Quy trình thi công tại công trình tập trung vào các bước chính:
Bước 1: Khoan lỗ
Định vị vị trí cần cấy thép, sau đó khoan đúng đường kính và chiều sâu yêu cầu. Với thép D10 tại hạng mục này, lỗ khoan được thực hiện khoảng D12–D14, chiều sâu neo L100 mm theo yêu cầu thực tế.
Bước 2: Vệ sinh lỗ khoan
Đây là công đoạn rất quan trọng khi thi công keo cấy thép. Lỗ khoan được vệ sinh theo quy trình thổi – chải – thổi, giúp loại bỏ bụi khoan và mạt xi măng còn bám trong lỗ.
Bước 3: Bơm keo và cấy thép
Keo Bossong BCR300 V-Plus Tropical được bơm từ đáy lỗ ra ngoài, hạn chế tạo khoảng rỗng bên trong. Sau đó đưa thép D10 vào lỗ khoan kết hợp thao tác xoay để keo phân bố đều xung quanh thanh thép và đạt đủ chiều sâu neo.
Sau khi hoàn thành, cần chờ keo đóng rắn theo thời gian yêu cầu trước khi thực hiện các công đoạn tiếp theo.
Khoan cấy thép bịt ô giếng trời
Đối với hạng mục bịt ô giếng trời, phần sàn mới cần được liên kết với kết cấu bê tông hiện hữu. Các thanh thép D10 được khoan cấy vào bê tông hiện trạng, sau đó liên kết với hệ thép sàn mới trước khi tiến hành đổ bê tông.
Với những hạng mục cải tạo hoặc bổ sung sàn, việc xác định đúng vị trí cấy thép, đường kính lỗ khoan, chiều sâu neo và loại keo sử dụng có ý nghĩa quan trọng đối với chất lượng liên kết.
Thực tế thi công cho thấy, sử dụng keo cấy thép phù hợp mới chỉ là một phần của công việc. Thông số thiết kế chính xác và quy trình thi công đúng kỹ thuật cũng cần được đảm bảo để tạo ra liên kết ổn định giữa thép mới và bê tông hiện hữu.
Kết luận
Hạng mục khoan cấy thép sàn D10 bịt ô giếng trời tại Vinhomes Green Bay – Mễ Trì được bên em thực hiện bằng keo Bossong BCR300 V-Plus Tropical nhập khẩu Italy, với quy trình khoan, vệ sinh lỗ, bơm keo và cấy thép theo yêu cầu của hạng mục.
Nếu bạn đang cần khoan cấy thép sàn, cấy thép D10, D12, D16 hoặc neo bulông bằng keo Bossong, bên em có thể hỗ trợ tư vấn thông số và phương án thi công phù hợp với từng công trình.
Tại sao phải vệ sinh lỗ khoan thật sạch trong khoan cấy thép?
Quý khách hàng có nhu cầu thi công khoan cấy thép/ khoan cấy bulong bằng keo Bossong BCR300 Vplus Tropical xin liên hệ Hotline: 0945 000 885 – Mr Thể để được tư vấn tốt nhất 24/24
